Dự án trạm biến áp 500kV Bình Dương 1, dự án đường dây 500kV Bình Dương 1 - Chơn Thành, dự án đường dây 110kV từ trạm biến áp 110kV Thanh An đến trạm biến áp 220kV Bến Cát... cũng nằm trong danh mục này - Ảnh: QUANG ĐỊNH
Phó chủ tịch UBND TP.HCM Hoàng Nguyên Dinh đã ký ban hành quyết định số 4588/QĐ-UBND về việc áp dụng quy định pháp luật để xử lý phần diện tích còn lại của các dự án trên địa bàn thành phố.
Theo quyết định này, thành phố cho phép áp dụng các quy định pháp luật về bồi thường, hỗ trợ, tái định cư tại thời điểm đã phê duyệt phương án trước đó của từng dự án cụ thể. Quy định này áp dụng để tiếp tục lập, thẩm định và phê duyệt phương án cho phần diện tích còn lại đối với các trường hợp được quy định tại Nghị quyết số 254/2025/QH15 của Quốc hội và Nghị định số 49/2026/NĐ-CP của Chính phủ.
Việc áp dụng này phải đảm bảo nguyên tắc không làm thay đổi phạm vi thu hồi đất; không thay đổi đối tượng được bồi thường, hỗ trợ, tái định cư đã được cơ quan thẩm quyền quyết định trước đó; không làm phát sinh nghĩa vụ ngân sách ngoài quy định của pháp luật.
UBND TP.HCM giao UBND các xã, phường, đặc khu chịu trách nhiệm rà soát hồ sơ pháp lý, xác định đúng dự án và đối tượng thuộc diện được áp dụng quy định này trước khi tổ chức thực hiện.
Đồng thời, Sở Nông nghiệp và Môi trường có trách nhiệm hướng dẫn chuyên môn và kiểm tra việc thực hiện. Nếu phát hiện dự án không đủ điều kiện, đơn vị này phải kịp thời báo cáo UBND thành phố để xử lý.
Hàng loạt dự án trọng điểm được "cởi trói"
Kèm theo quyết định này là danh mục 25 dự án/công trình được áp dụng quy định trên để phê duyệt phương án bồi thường cho phần diện tích còn lại.
Một số dự án đáng chú ý bao gồm dự án vành đai 3 TP.HCM đoạn qua phường Thuận An, dự án cầu Ông Nhiêu trên đường Nguyễn Duy Trinh (phường Long Trường), dự án mở rộng và nâng cấp đường Dương Quảng Hàm (đoạn từ quận Bình Thạnh cũ đến Công viên Văn hóa), dự án nâng cấp và mở rộng đường Lã Xuân Oai…
Nhiều dự án liên quan đến nhiều khu công nghiệp khác nhau cũng được nêu tên trong danh sách này như dự án đầu tư xây dựng và kinh doanh cơ sở hạ tầng Khu công nghiệp Bàu Bàng mở rộng, dự án Khu công nghiệp Việt Nam - Singapore III (phường Tân Uyên).
Đây được xem là bước đi quan trọng nhằm giải quyết tình trạng tồn đọng trong công tác bồi thường, giúp các dự án hạ tầng sớm hoàn thiện và đưa vào sử dụng.

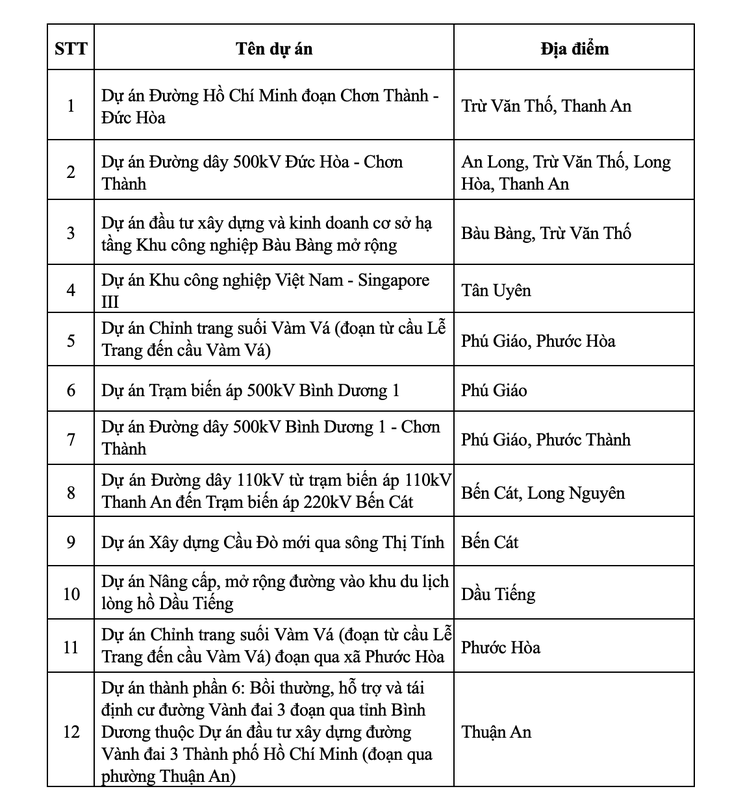

Danh sách 25 dự án áp dụng quy định để phê duyệt phương án bồi thường, hỗ trợ, tái định cư đối với phần diện tích còn lại của các dự án:

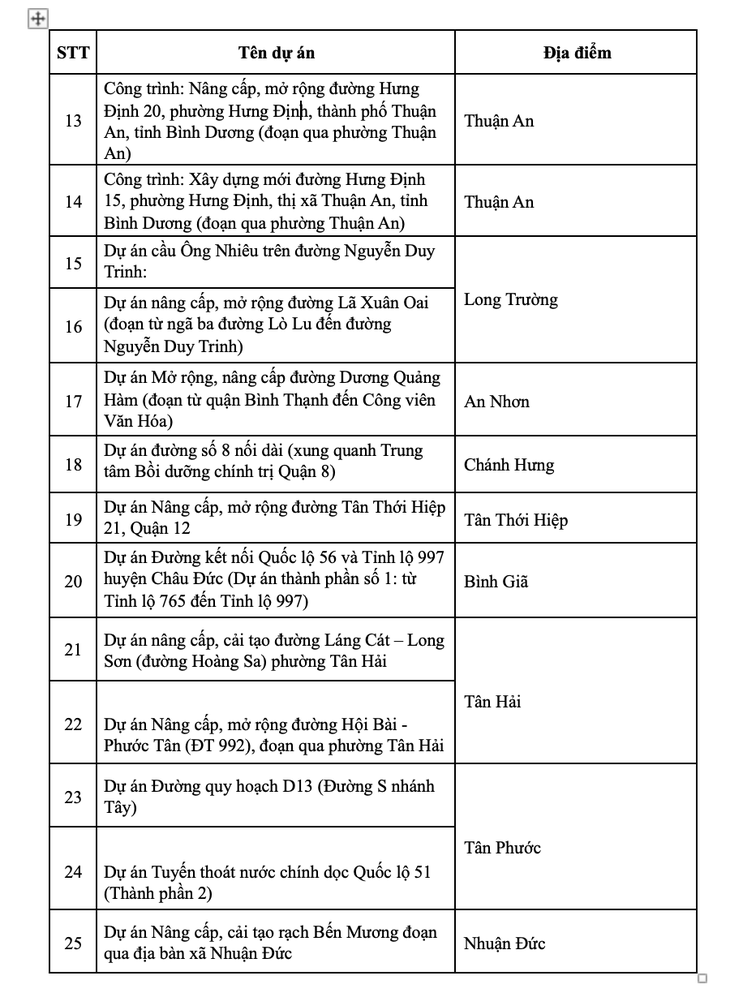

Danh sách 25 dự án áp dụng quy định để phê duyệt phương án bồi thường, hỗ trợ, tái định cư đối với phần diện tích còn lại của các dự án - Ảnh: CÔNG TRIỆU
